自贡:“迎峰度夏”代家坝变电站改造工程有序推进

2014-5-8 10:54| 发布者: 门户管理1| 查看: 1883| 评论: 0

摘要: 5月6日,位于自贡市东南方的110kV代家坝变电站改造工程前期土建施工完成,变电施工正式拉开序幕。
       本网讯  5月6日,位于自贡市东南方的110kV代家坝变电站改造工程前期土建施工完成,变电施工正式拉开序幕。此次改造工程主变2台,容量63000kVA、110/35/10kV三级电压有载调压变压器;110kV线路二回,采用内桥接线,选用户内GIS布置;35kV出线4回、10kV出线十六回,设备选用成套开关柜;以及应控制、保护、计量装置等。
  为确保迎峰度夏期间自贡电网安全运行,检修公司变电检修室在公司运维检修部的领导下,严格按照7月7日能顺利投运的要求,根据各项工作需要倒排工期。在前阶段工作中,多次到现场进行查勘,开会讨论并编制施工组织设计、大型变电作业安全组织措施书、主变安装标准作业卡、110kVGIS安装标准卡等,针对本工程特点开展了工程施工方案、施工工艺和安全培训,同时做好了施工机具和人员准备,跟踪并督促物资到货情况。

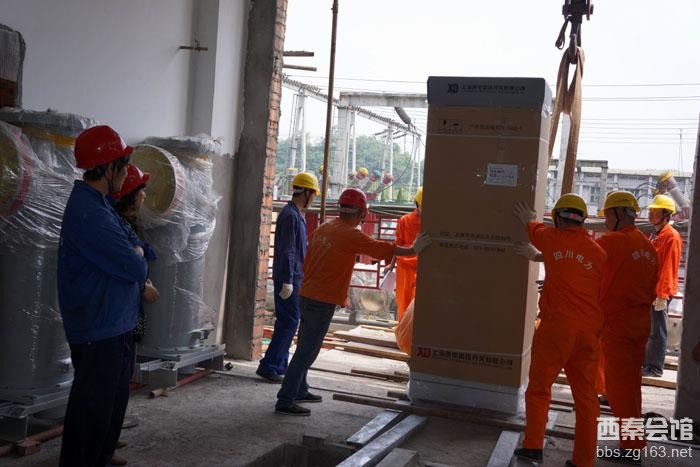

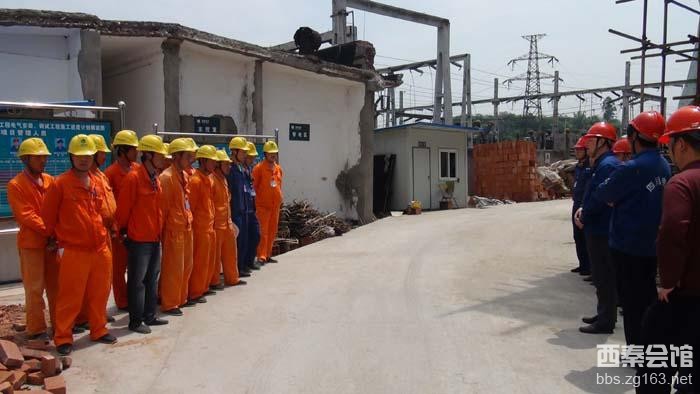

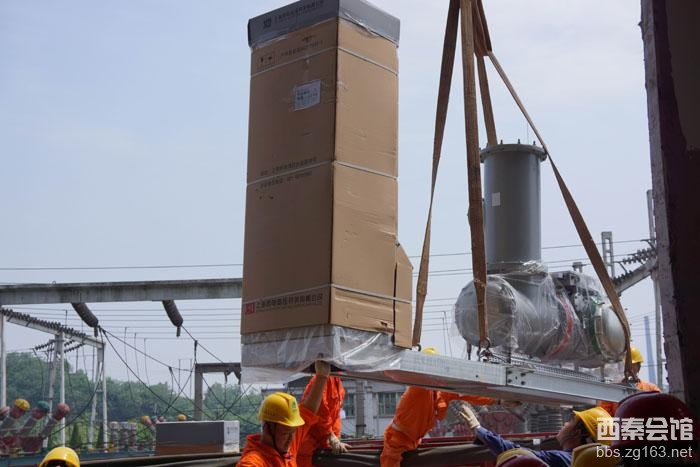

  5月6日上午,运维检修部潘华和安全监察质量部林国生到现场,分别协调物资供应情况、检查施工组织情况及现场安全措施落实情况,掌握工程动态。检修公司变电检修室在代家坝变电站施工现场召开了安全技术交底会,再次强调了本工程施工工期、工作任务,现场作业土建与电气安装交叉作业,临近带电作业等危险点及控制措施。110kV户内GIS成套装置一抵达施工现场,变电检修室便开展卸货、吊装就位,整个施工过程处于可控、能控、在控状态,为该工程顺利进行打好了基础。
