自贡供电公司:历史首次舒平变电站220kV母线全停开展大修

2014-3-5 10:29| 发布者: 门户管理9| 查看: 3751| 评论: 0

摘要: 自贡供电公司:历史首次舒平变电站220kV母线全停开展大修

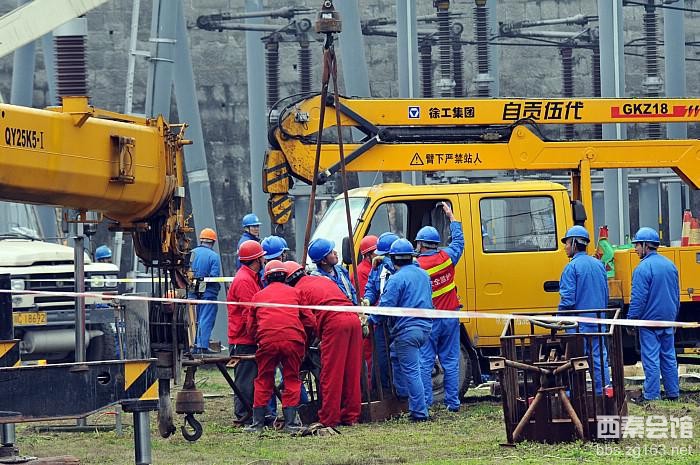

  本网讯(通讯员 周艳 曾林)3月3日,国网自贡供电公司筹备数月,首次采用站内220kV母线全停方式,实现多专业集中调配展开的220kV舒平变电站220kV管母线更换工作正式拉开序幕。当日,公司总经理姚建东亲赴现场鼓舞士气,副总经理贾有根现场作阵指挥,公司相关部室抽调精兵强匠组成的6个工作组活跃在相关工作现场把控现场安全、施工质量,100余名工作人员,8辆重型吊车同时开工,工作现场气氛火热又井然有序。

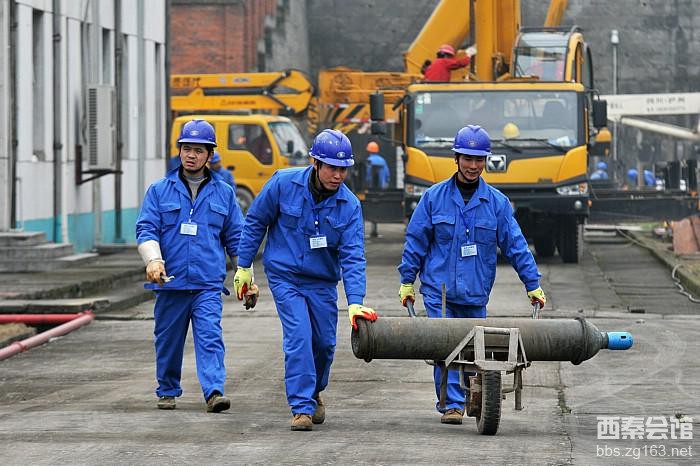

  “可以将舒平站220kV全停下来搞检修,而不造成一户用电客户停电,这正是自贡公司近两年加强电网建设,使电网建康水平和稳定性得到不断提升的结果。”据现场总指挥贾有根介绍,采用220kV母线全停的方式更换管母线,把原本需要50天的工期缩短到11天,把倒闸操作量减少到10分之1,既降低了安全风险,又提升了工作效率,在自贡公司尚属首次,意义重大。

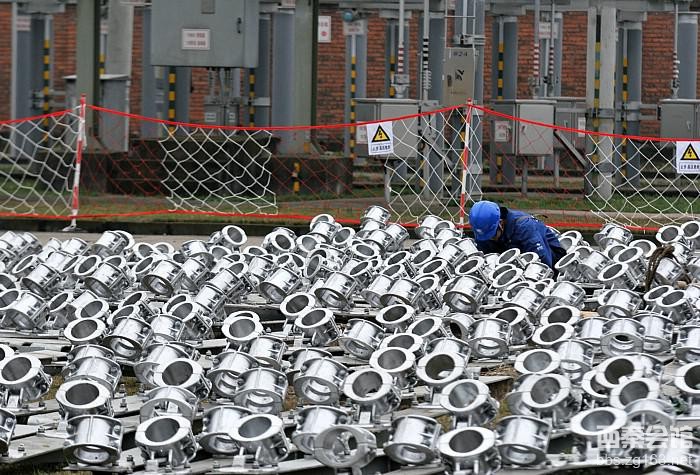

  据悉,结合舒平站220kV停电机会,自贡公司还将开展对220kV铜平北线更换架空地线大修,对相关设备进行预试预检和加装母联保护装置等工作。本次检修,最多的时候站内站外将达到600人同时工作的恢弘场面。

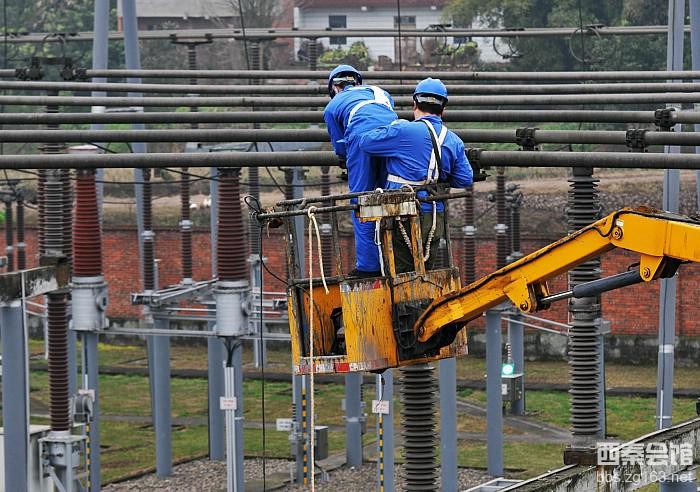

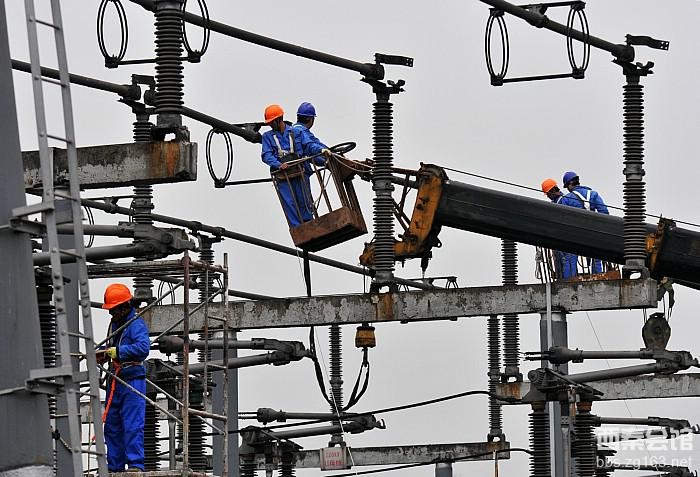

  “母线全停以后,我最怛心的是高空作业和交叉作业的安全。”检修公司钓鱼台片区主管李立秋作为变电检修组组长也一直坚守在现场,她介绍道:“舒平站220kV管母线容量已跟不上电网发展需求,支柱绝缘子老化,抗弯能力不足等情况迫使我们要尽快更换管母线。”

  为把控安全,自贡公司成立了以贾有根副总经理为组长的领导小组,下设的6个工作小组都设有专职安全监督人员,全面监控各作业点施工安全。经过近年来检修工作经验的积累和摸索,在前期扎实的准备工作后,贾有根说:“自贡供电公司有信心打赢这场集中组合歼灭战!”
