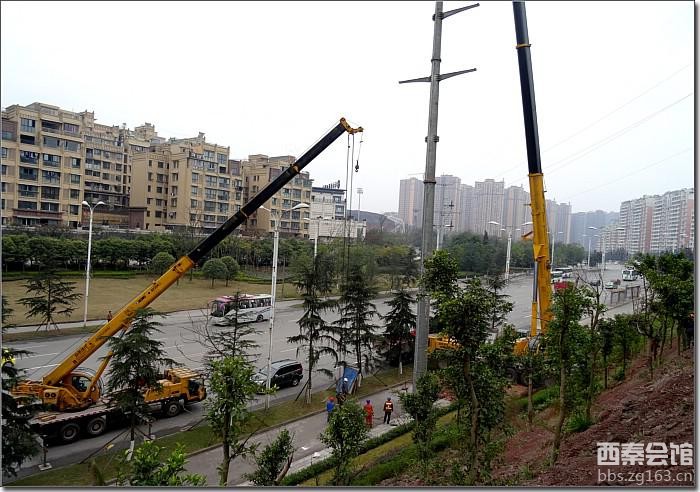

3月3日下午,经过输电运检室现场施工人员的辛勤工作,啃下“硬骨头”,攻克“拦路虎”,顺利完成110kV代汇线8#钢管塔改建工程。 为了配合市政府片区改造工作,春节刚刚结束不久,自贡供电公司组织精兵强将,于3月1日,打响了110kV代汇线8#塔改建施工攻坚战。 110kV代汇线8#塔改建工程是自贡市政府片区改造重点项目,时间紧,任务重,施工时还要尽量减少110kV代汇线停电时间,保证汇东变电站双电源供电的稳定性。将改建的110kV代汇线8#塔位于南湖片区汇川路旁的山丘上,自贡供电公司输电运检室首先面对的“硬骨头”是新建杆塔基础平面高于地面8米,新组立的杆塔全高30米,施工难度相当大。为了啃“骨头”,该室采取了双吊车整体起吊的方式组立钢管杆施工,确保了顺利成功立塔。 立好了塔,橫在施工现场的还有一个“拦路虎”,汇川路车流量相当大,施工中要在导线和地线不能落地的情况下,将原8#塔大号侧导线地线过渡到新立8#钢管杆上,成为本次工程又一个难点。经过认真打“老虎”后,决定放线施工采取新旧杆塔各一台绞磨,松线与紧线同时进行,达到空中直接转移导地线的效果,另一方面出动斗臂高架车,作一个保护措施。经过紧张有序施工,完成了导地线的顺利转移,安全优质完成110kV代汇线8#钢塔改建工程。 |
