找回密码
 立即注册

QQ登录

只需一步,快速开始

自贡在线

爆料、咨询:18909006163
广告、合作:13990030637
自贡在线 首页 自贡新闻 查看内容

自贡:主变“脱胎换骨”备战迎峰度冬

2015-9-15 16:25| 发布者: 门户管理6| 查看: 577| 评论: 0

摘要: (通讯员 张 欣)9月13日,国网自贡供电公司备受瞩目的220千伏园湾变电站1号主变耐压试验,在各参战单位的共同努力下顺利通过,标志着该主变安装、试验工作顺利结束。接下来,经过返厂大修“脱胎换骨”的该主变会再 ...
     (通讯员 张 欣)9月13日,国网自贡供电公司备受瞩目的220千伏园湾变电站1号主变耐压试验,在各参战单位的共同努力下顺利通过,标志着该主变安装、试验工作顺利结束。接下来,经过返厂大修“脱胎换骨”的该主变会再次回归自贡电网,备战迎峰度冬。

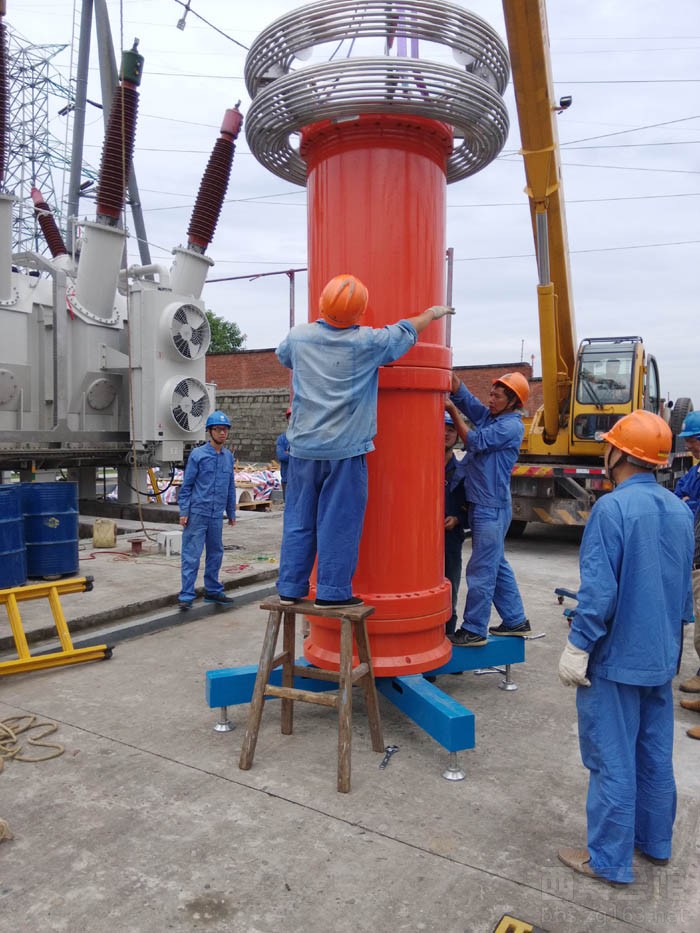

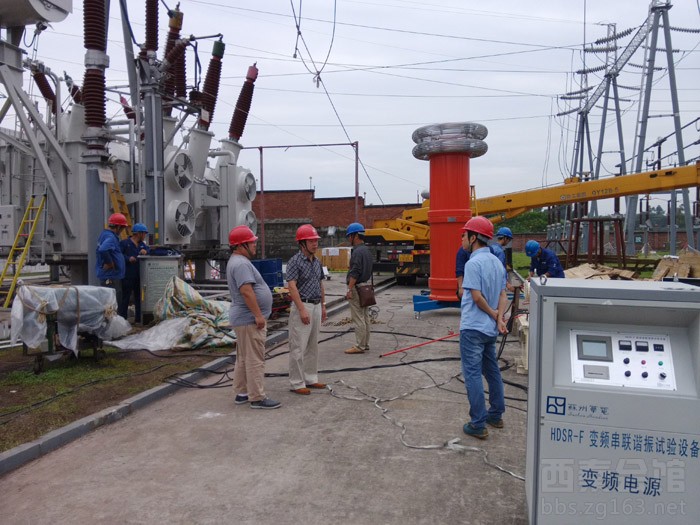

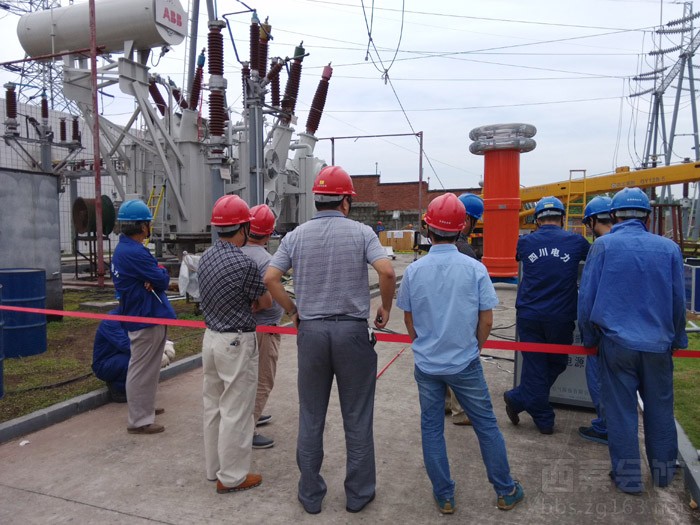

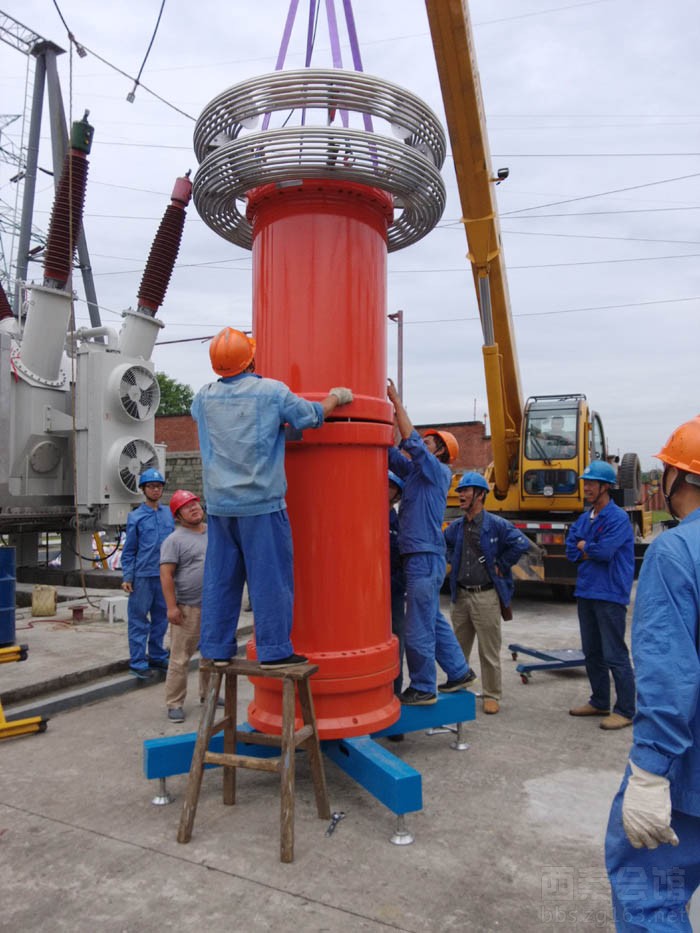

  上午9时30分,变电检修室电气试验班技术人员正有条不紊地进行耐压设备的吊装。由于电抗器、励磁变压器等试验设备体积较大,设备吊装有一定难度,工作人员克服许多困难,经过近两个小时的努力才完成了耐压设备吊装。在试验人员做好仪器试验接线并反复检查无误后,现场设立安全围栏,耐压试验正式开始。试验人员仔细、熟练地操作着仪器,“160kV……耐压时间到”,随着一声“耐压通过”,在场人员都露出了欣慰的笑容。
  据悉,该1号主变从2013年发现绕组变形缺陷、返厂大修到大修后的“脱胎换骨”,安装、调试工作都广受关注。公司及变电检修室领导高度重视此次耐压试验,提前开会部署,相关技术人员进行现场勘察、编制耐压方案,保证了耐压试验顺利完成。此次耐压试验的成功为主变顺利投运奠定了坚实基础,为电网安全运行提供了可靠保障。


路过

雷人

握手

鲜花

鸡蛋
返回顶部
